房子住久了,墙皮发黄脱落、厨房油污难清、卫生间返潮发霉、插座不够用还到处接插排——这些“老房通病”想必很多佛山的朋友都深有体会。想翻新又怕超预算,很多人就卡在“想装又不敢装”的两难里。今天我就结合多年实操经验,专门聊聊佛山旧房翻新中最让人头疼也最花钱的环节——室内装修水电安装。水电是房子的“血管”和“神经”,做不好后期砸墙撬地、赔偿邻居,成本没有上限-。这篇文章不讲虚的,把水电安装步骤、施工工艺和避坑要点全拆开讲透,教你低预算、不拆大改,把钱花在刀刃上。

一、先别急着动工,前期这3件事不做准返工

佛山旧房水电安装避坑|低预算翻新不踩雷

很多佛山业主翻新老房子,上来就找师傅开槽布线,结果发现该留的插座没留、水路走错了还得返工——返工的钱比第一次花的还多。水电改造前,这3件事一定不能省。

第一,全屋排查,看清楚水电底子。 老房子尤其要检查:电线是铜芯还是铝芯?铝线必须全换,有老化发硬、绝缘层开裂的也必须换-。水管是镀锌管还是PPR管?镀锌管用久了内壁生锈、水压变小,建议全部换成PPR管。打个电话给佛山供水公司问一下家里的水压情况,结合房子实际情况来决定是局部改还是全改。

佛山旧房水电安装避坑|低预算翻新不踩雷

第二,规划点位,家具家电提前定好位。 插座“宁多勿少”,但也不是越多越好。拿着户型图先规划全屋家具家电位置:冰箱单独留一路线(出差断电也不怕食物坏),厨房至少预留5个插座(电饭煲、微波炉、烤箱、净水器都得插),马桶旁留备用插座,哪怕现在不装智能马桶,五年后想升级还有余地-25-2-60

第三,预算先理清楚。 水电改造费用通常占全屋预算的10%-20%。一套90平的佛山老房,全改水电市场价在1.2万-1.8万左右才扎实-。如果你想省钱,可以做局部改造:厨卫等重点区域换新线新管,其他区域走明线加线槽板,能省下3000-5000元。但记住一个底线:隐蔽工程千万别为了省钱用劣质材料,后期出问题维修费是装修费的几倍-67

二、水电定位和弹线|这一步做对,后期少返工一半

水电定位是整个水电安装施工的第一步,也是最关键的一步。水电工根据你家的生活习惯,把全屋开关插座、水龙头、热水器的位置在墙上画出来-4。这时候你一定要亲自在场确认,不要嫌麻烦——等瓷砖贴完发现床头没留充电口、厨房台面插座不够,再改就来不及了。

具体到每个空间,佛山业主可以参考这些标准:客厅沙发两侧离地30cm各留一个插座(手机充电),电视墙离地35cm留3-4个插座藏在电视柜里;卧室床头两侧离地75cm各留一个带USB口的插座;厨房台面上方离地1.1米留4-5个带开关的插座(不用反复插拔);卫生间洗手台旁离地1.3米留插座给吹风机、电动牙刷。

定位画好后师傅会在墙面地面弹出基准线,然后开始开槽。这里提醒一下:承重墙不能随意开横槽,会破坏墙体结构。好的开槽师傅打出的槽是一条直线,槽边没有毛刺,深度和宽度都够,这样后期埋管才不会凸出墙面-4

三、电路安装施工工艺|强弱电分离,线管横平竖直怎么走才不被坑

电路安装看着简单,坑却最多。核心原则就一条:强弱电分离,间距不小于30厘米,线管必须走“横平竖直”-1-4。但这里有个坑:装修公司最爱把“横平竖直”做成“绕路走”,明明两点直线3米就能走完,硬给你绕成5米,材料多用了30%,你多花两三千块钱。师傅告诉你“点对点斜拉”更省材料更省工钱,这才是真话-20

电线的选择也有讲究。 普通插座和照明用2.5平方毫米铜芯线就够了,厨房和空调得用4平方毫米,中央空调要用6平方毫米-60。电线要认准有“3C”认证标志的国标线,别买非标或铝线,导电能力差,长期使用易发热,甚至引发火灾-67

施工细节必须盯住。 电线必须穿PVC阻燃线管再埋入墙内,不能直接把电线埋在水泥里;同一根线管内不能超过3根电线,要预留30%的空隙方便日后换线;转弯处必须做大弯工艺,不能做直角弯,否则线抽不出来,后期换线只能砸墙-5-60。强弱电交叉的地方要用锡箔纸包裹,防止信号干扰。

冰箱单独走一路线这个很多佛山业主不知道。出差或者出门旅游时,家里其他电源可以全关,冰箱单独一路线不断电,食材不会坏-25

四、水路安装施工工艺|走顶还是走地?打压测试必须亲眼看着做

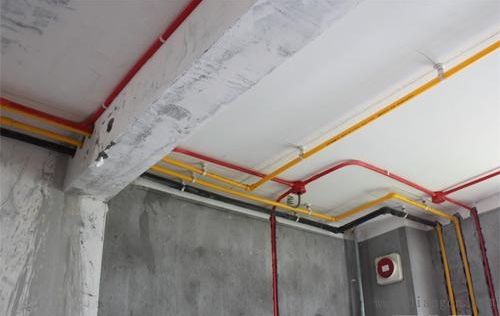

水路安装比电路更考验细节。现在装修行业公认的原则是“水走天、电走地”——水管走天花板,万一漏水能及时发现维修,不用砸地板-1-4。走顶确实要多花一些材料费,但这个钱值得花。

水管怎么选? 建议全屋用PPR热水管,冷水管省的那点钱不够补一次漏水-60。管壁要厚实:冷水管壁厚≥2.8mm,热水管壁厚≥3.4mm。知名品牌如伟星、日丰、金牛,管道和配件最好选同一品牌,避免接头不匹配-67

施工细节一定要注意: 冷热水管要分色标识(红色热水、蓝色冷水),间距不小于10-15厘米,热水管最好包保温棉防止冷凝水侵蚀墙体--40。水管转弯不要走90度直角,走弧角水流更顺畅-25。厨卫水管走顶时记得加保温棉防冷凝水滴下来把吊顶弄湿-60

打压测试是必须做的! 水管铺设完封槽之前,要打压到0.8MPa(约8公斤压力),保压30分钟,压力降不能超过0.05MPa,水管和接头没有任何渗漏才算合格-13-42。很多工人图省事打压几分钟就走了,你一定要亲自盯着。去年就有佛山业主没做打压直接封槽,入住三个月后水管接头漏水,泡了楼下邻居天花板,赔了两万多。

五、卫生间防水施工|装修里最容易出事的地方,没有之一

卫生间是水电改造的重灾区,防水做不好,后期返工的钱够你再装修半套房。佛山气候潮湿,卫生间防水更要重视。水电改造通常会破坏原来的防水层,所以水电做完后必须重新做防水-5

防水怎么刷? 淋浴区墙面刷到1.8米高,干区刷到1.2米,地面全部刷。先刷2-3遍柔性防水涂料,每遍干透后再刷下一遍,管根、地漏、阴阳角等薄弱部位要加铺无纺布加强处理-1-42

闭水试验必须做满48小时,蓄水深度不小于2厘米,水位没有明显下降,再约楼下邻居检查楼板有没有渗漏-1-42。记住:先做闭水试验,合格了再贴砖!别听工人说“边贴砖边做防水”这种话。

六、验收和拍照存档|最后一步也是最容易被忽略的一步

水电工程全部完成、还没封槽之前,一定要做这三件事:

第一,全部验收。 电路用相位检测仪测试每个插座是否通电、火零线是否接反;水路再做一次打压测试;防水再做一次闭水试验-

第二,拍照存档。 全屋水电管线的走向、位置要360度无死角拍照录像,最好在旁边放一把卷尺做参照,拍清楚管线与墙面、地面的距离--60。佛山有不少老房子户型不规则,管线走向复杂,没有照片后面打孔挂画、安装柜子时很容易打穿水管电线。

第三,封槽前再做一遍检查。 确认所有管线固定牢固、接口密封完好,再用水泥砂浆封槽。封槽要平整,不能凸出墙面。

装修完记得让施工方出具书面质保承诺——水电和防水质保期不少于5年,避免出了问题找不到人负责-21

总结一下:低预算翻新的核心是刚需优先、美观靠后。水电和防水这两条底线绝对不能省,其他地方再省也不能动隐蔽工程。佛山的朋友可以优先考虑局部改造,重点换厨卫的线和水管,其他区域能不改就不改。如果自己不懂行,可以找本地口碑好的装修公司或者独立工长,千万别找路边游击队——报价便宜一半,隐患多十倍。

最后提醒一句:简单翻新解决的是眼前的安全和居住需求,如果预算充足,后期可以逐步做全屋深度改造。但无论如何,水电安装这一步一定要盯死细节、拍照留底、签字验收,别让“看不见的地方”变成以后最头疼的地方。
